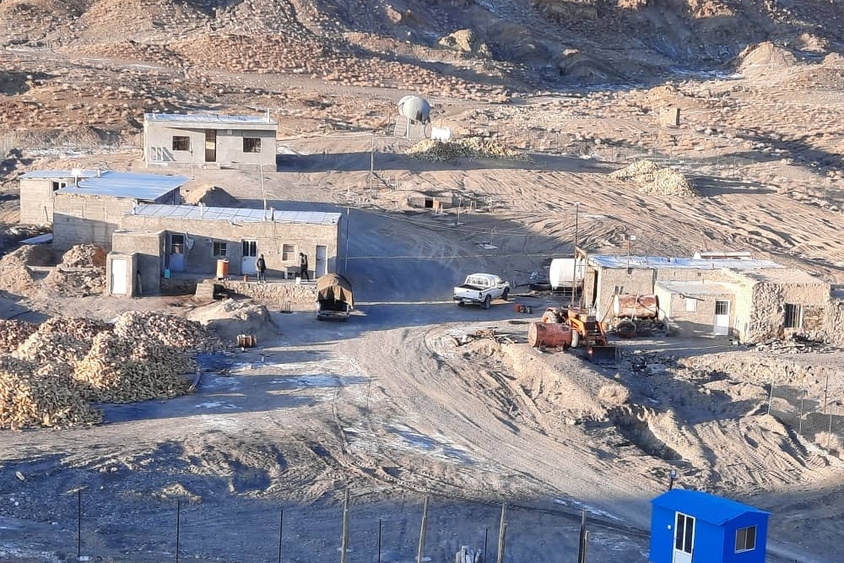

آخرین وضعیت معدن طالو

در حال حاضر در معدن طالو در دو جبهه فعالیت ادامه دارد. یکی در حوزه آماده سازی استخراج و دیگری اکتشاف

از آنجا که در سالیان فعالیت معدن زغال سنگ طالو فعالیت اکتشافی دقیقی انجام نشده بود و عملا در زمان خرید معدن طالو هیچ داده اکتشافی حتی نقشه های ابتدایی زمین شناسی وجود نداشت، در ابتدا فعالیت اکتشافی از اولین گام یعنی پی جویی و تهیه نقشه های زمین شناسی، تهیه عکس هوایی و توپوگرافی و حفر ترانشه و ... آغاز گردید. در طول بیش از 15 ماه حضور شرکت ثمین بیهق در معدن طالو در حال حاضر نقشه های تکتونیک و زمین شناسی آماده شده و اطلاعات اولیه از بخش های زیادی از معدن بدست آمده است. طبق برآوردهای اولیه زغال سنگ موجود در این معدن از نوع حرارتی و کک شو و بعضا زغال سنگ نارس که جهت تولید اسید هیومیک مصرف می شود می باشد. با بررسی های بعمل آمده در بخش شمالی و شمال غربی معدن زغال سنگ موجود نمی باشد و عملا زغال معدن از بخش شمال شرقی به سمت جنوب و بر اثر فعالیت گسل مرکزی معدن از سمت جنوب به سمت غرب و جنوب غربی کشیده شده است. بهترین زغال معدن  در سمت شرق و جنوب موجود است و بیشتر عملیات اکتشافی در این مدت به همین بخش ها معطوف بوده و در سمت غربی معدن هیچ گونه حفاری تا بدین لحظه انجام نشده است. با کسب اطلاعات بدست آمده  از اکتشافات انجام شده فعالیت معدنی جهت آماده سازی  استخراج زغال سنگ در سه نقطه به نام های جلگه 2 و جلگه 3 و چاه شرقی در حال انجام است که البته در حین آماده سازی زغال سنگ نیز استخراج می گردد که طبیعتا میزان استخراج تا زمان آماده سازی کامل آن اندک خواهد بود.



در جهت آماده سازی استخراج با عنایت به ساختار تکتونیک منطقه و وضعیت شیب لایه های زغالی با روش های زیر زمینی استخراج انجام میشود. برای استخراج زغال سنگ در ابتدا تونل هایی به زیر زمین حفر می گردد و زمانی که طول تونل به اندازه دلخواه رسید عملیات استخراج آغاز می گردد. تونل های فعلی معدن طالو با سطح مقطع 4.5 متر با نگهداری قاب و پایه چوبی و فلزی می باشد و برای سهولت حفاری در درون سنگهای سخت عملیات آتشباری جهت پیش روی انجام می گردد. میزان پیشروی تونل استخراجی در صورت استفاده از آتشباری در شرایط معمول ماهیانه 15 متر خواهد بود و معمولا برای استخراج زغال سنگ تونل ها طولی بیشتر از 70 متر خواند داشت. عملا با این تفاسیر در صورت نبود مشکلات اداری و فنی جهت آتشباری و پیشروی آماده سازی استخراج یک تونل از زمان شروع حداقل 5 ماه به طول می انجامد.



در معدن طالو اوکلون ( تونل) استخراجی در جلگه 2 تا پایان سال 1400 آماده استخراج خواهد شد و با توجه به پایان عملیات حفاری اکتشافی در بخش جلگه 3 امید است تا اسفند ماه عملیات حفاری تونل استخراجی جلگه 3 آغاز و تا پایان شهریور ماه ادامه یابد .



در منطقه چاه شرقی نیز با اتمام عملیات اکتشافی، حفری اوکلون ( تونل) استخراجی آغاز شده و امید است این تونل با توجه به طول کمتر تا اوایل خرداد ماه به وضعیت استخراجی برسد.



توضیح اینکه در سال 1400 عملیات استخراج زغال کم و بیش از معدن انجام می شده است که بخشی در حین اکتشافات انجام شده و بخشی هم جهت گردش مالی و رفع نیاز حداقلی استخراج از مناطق آماده در معدن و البته به میزان کم  صورت گرفته است در عین حال به لطف پروردگار و فعالیت و فداکاری پرسنل زحمت کش معدن طالو از پایان امسال(سال 1400) امید است عملیات استخراج معدن  در جلگه 2 آغاز گردد.
